Le Syndicat Mixte mène les travaux suivants :
Les agents portuaires du Syndicat Mixte se tiennent à disposition des usagers en capitainerie, pour répondre à toutes questions.

Travaux d'aménagement et de sécurisation du secteur "Ostréa Edulis" au port de Gujan :
(Màj le 25 avril 2023)

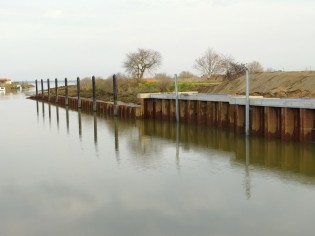

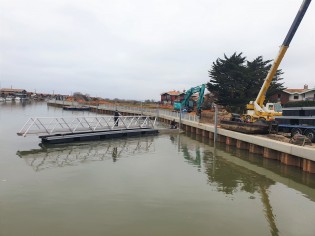

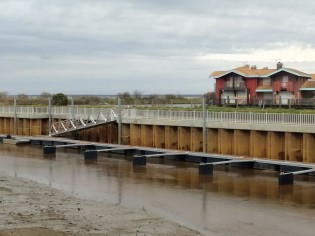

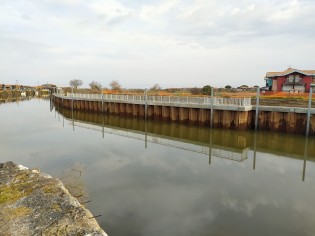

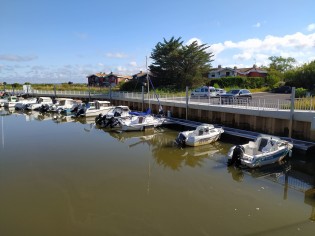

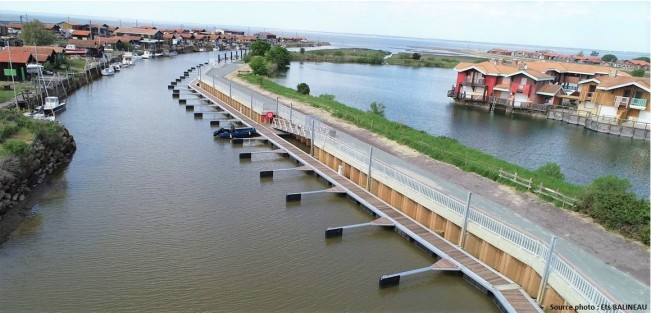

Les travaux d'aménagement et de sécurisation du secteur "Ostréa Edulis" au port de La Passerelle à Gujan-Mestras sont désormais terminés. L'infrastructure est opérationnelle depuis quelques jours, les premiers navires viennent de prendre place.

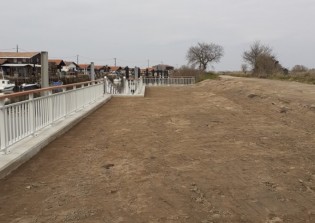

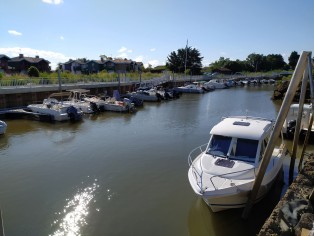

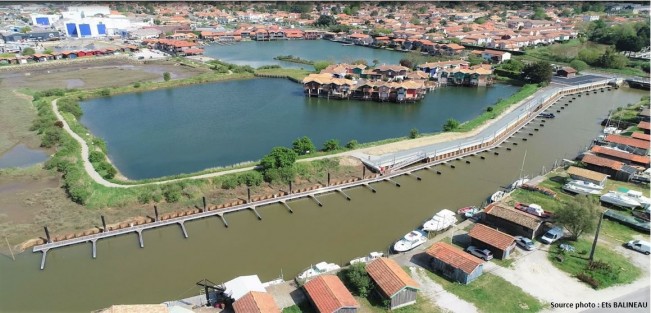

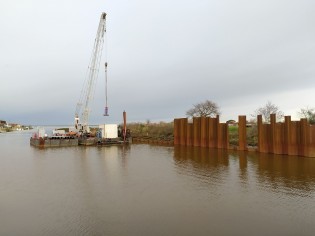

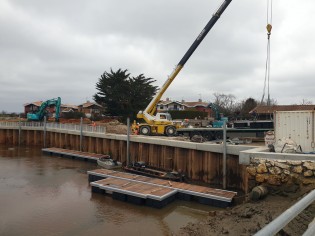

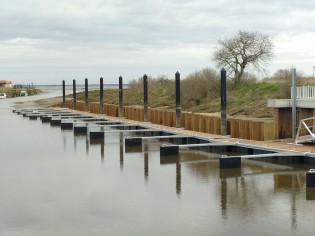

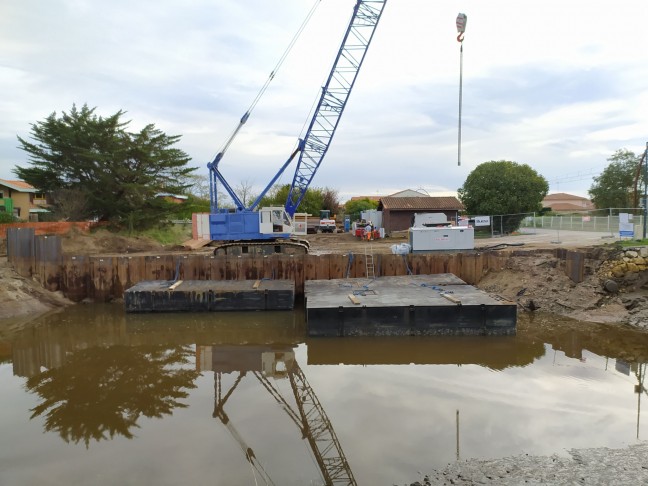

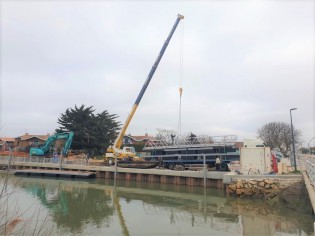

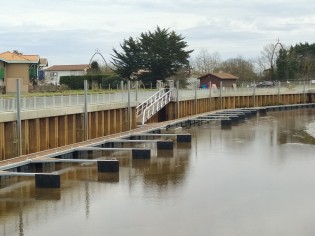

Sous maitrise d’œuvre entièrement conduite par le personnel du SMPBA et pour un coût de 1.35 M€, les entreprises BALINEAU, BUESA, MOTER et METALU ont œuvré durant 8 mois afin de créer une infrastructure qualitative et sécurisée, offrant sur 240 mètres linéaires 74 nouveaux emplacements sur pontons avec Catways équipés en eau et électricité.

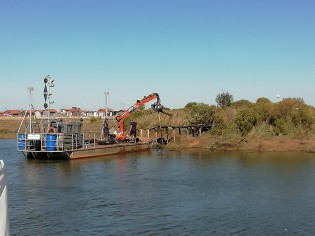

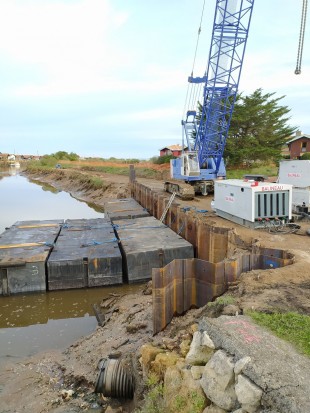

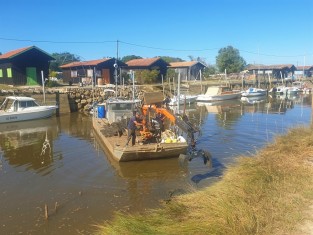

En septembre, l’opération avait démarré avec un nettoyage et une dépollution du site par les agents de la régie du SMPBA, en enlevant 41 tonnes de déchets (dont 14 tonnes polluées) et laissant ainsi place à l’installation des palplanches, des pontons et catways, des garde-corps, d’un cheminement sécurisé et d’un parking en enrobé.

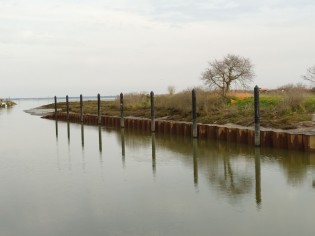

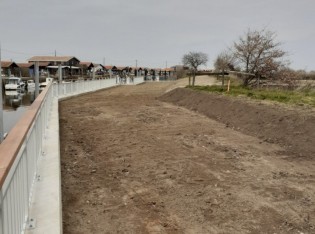

Selon la volonté du Syndicat Mixte, le site a été préservé dans son aspect paysager, une grande partie du linéaire a été implantée au-delà de la végétation en maintenant intègre toute une zone naturelle avec ses joncs maritimes.
Travaux d'aménagement et de sécurisation du secteur "Ostréa Edulis" au port de Gujan :
(Màj le 21 juillet 2022)
Vous trouverez ci-dessous le planning prévisionnel des travaux à venir.
En préalable un courriel a été envoyé aux usagers pour leur demander de retirer leur navire du plan d'eau au plus tard le 05 septembre 2022, avec la possibilité de récupérer une partie de leur ponton personnel s'ils le souhaitent.
A compter de cette date, le parking sera fermé.
Planning prévisionnel :
- Nettoyage des anciens pontons par la régie du SMPBA à compter du 5 septembre, pour une durée de 3 à 4 semaines.

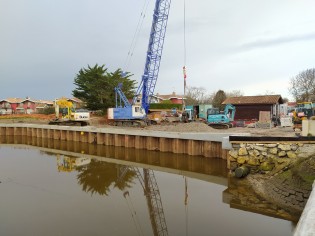

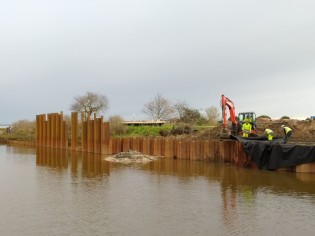

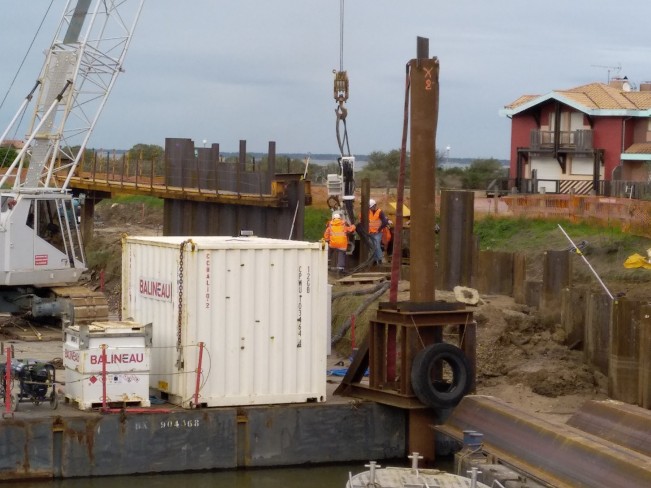

- Période des travaux de réalisation des quais par les sociétés Balineau et Buesa du 03 octobre au 23 décembre 2022. La navigation sera autorisée mais avec quelques contraintes de passage au droit des zones où seront placées les barges pour la réalisation des palplanches et l'évacuation des déblais. La société Balineau gérera les passages avec les plaisanciers, pour cela le nom et les coordonnées du responsable de l'entreprise seront affichés sur site.

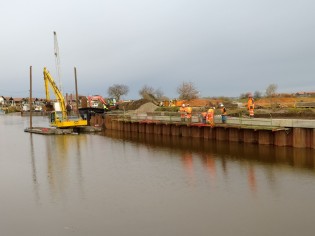

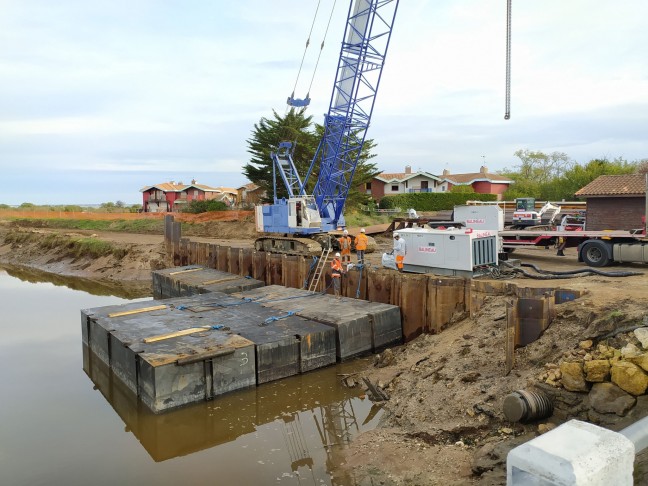

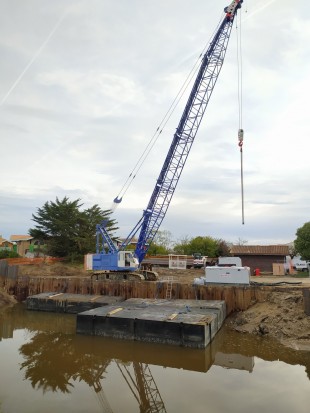

- La mise en place des nouveaux pontons est programmée en janvier/février 2023 pour une durée de 3 à 4 semaines.
- La réfection de la voirie se fera par la société Moter à partir de mi-février pour une durée de 4 semaine.
- Le retour des navires sur le plan d'eau est planifié dans le courant du mois de mars.
Renforcement de la voirie à l'entrée du port de La Barbotière :
(Màj le 21 juillet 2022)

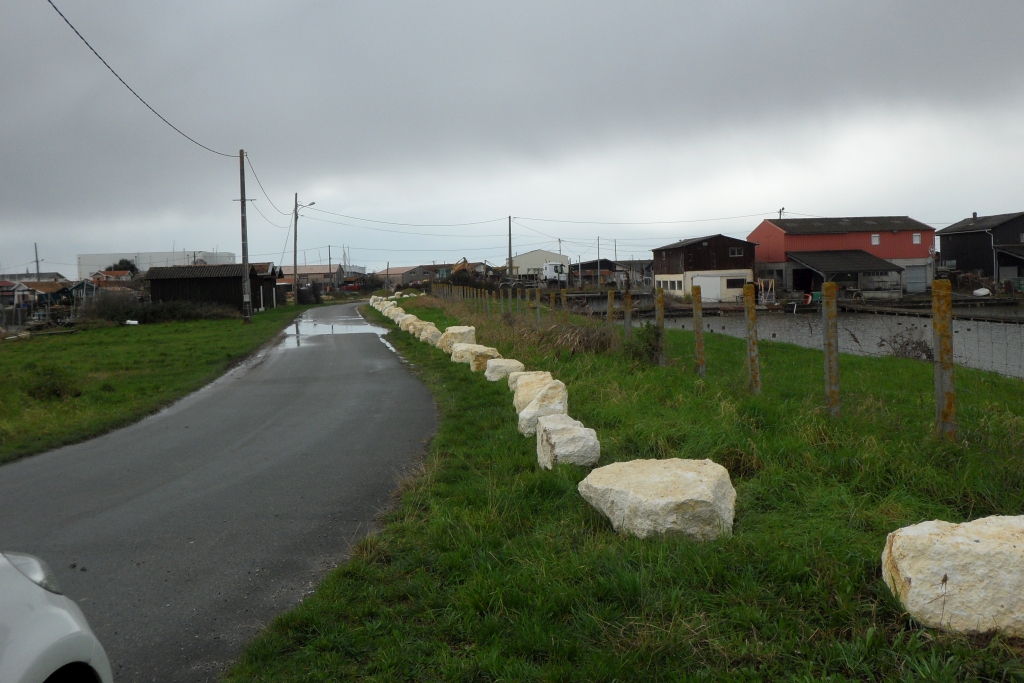

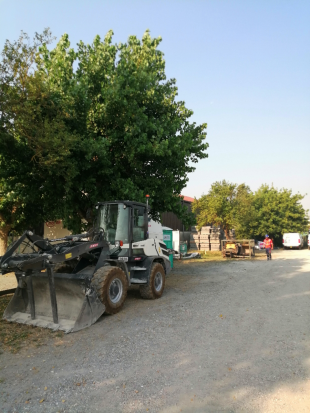

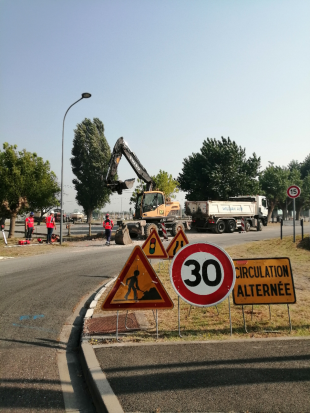

Ce lundi 18 juillet ont démarré les travaux de réfection de 110 mètres de voirie sur 5 mètres de large à l'entrée du port, avec l'aménagement de 23 places de parking, dont une pour personnes à mobilité réduite et le traitement des eaux plulviales par bassin d'infiltration. Le patrimoine arboré sera conservé en l'état.
Vous trouverez ci-dessous le planning prévisionnel des travaux à venir :
- Terrassement et mise en place du bassin de récupération d'eaux de pluie du 18/07 au 22/07.
- Circulation alternée le long du chantier du 18/07 au 05/08.
- Mise en place des bordures du 25/07 au 29/07.
- Phase de finition avec la pose de l'enrobé du 01/08 au 05/08. Cette semaine sera plus compliquée pour les usagers le jeudi 04/08 avec l'application des enrobés, l’accès ne sera donc pas possible sur cette journée.
Réfection de quai au port de Canal Ouest :
(Màj le 21 février 2022)

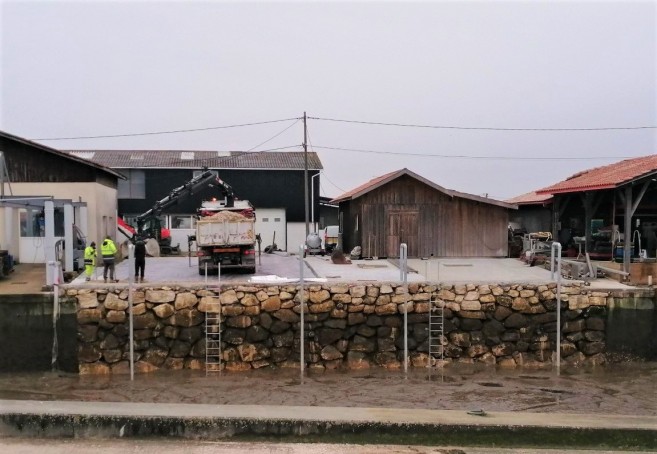

La réfection de 22ml de quai est désormais terminée avec une conception en enrochements de quai lourd, la mise en place d'un dallage béton, de quatre plots de fondation pour un portique et le remplacement des défenses.
Réfection de quai au port de Gujan :

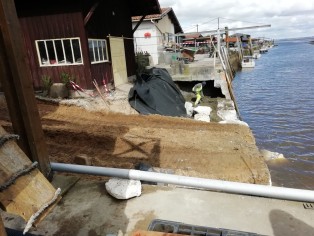

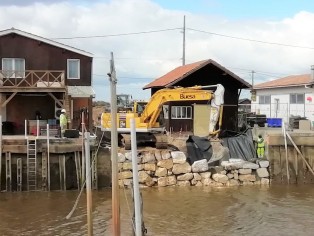

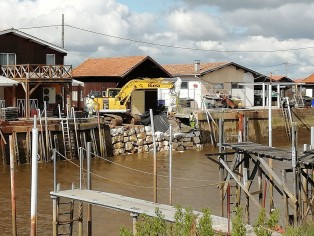

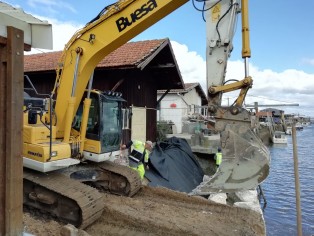

Durant la deuxième quinzaine de mars, pour des mesures sécuritaires, le SMPBA a entrepris la réfection de 11 mètres linéaires de quai (Ex Sallabery) suite à son effondrement en 2020, pour un montant total de 50 k€.
Le Syndicat Mixte mène les travaux suivants :

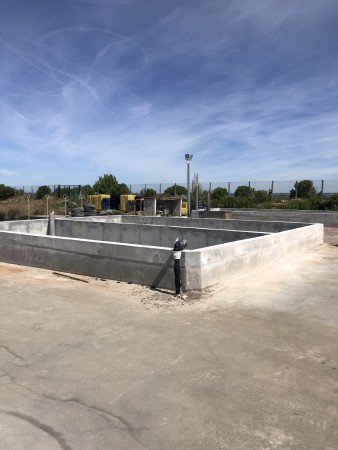

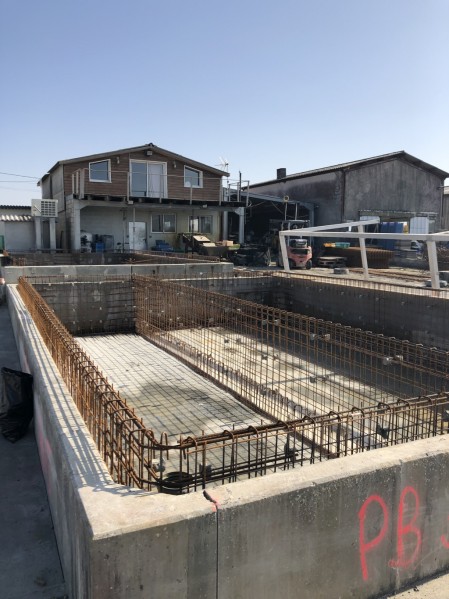

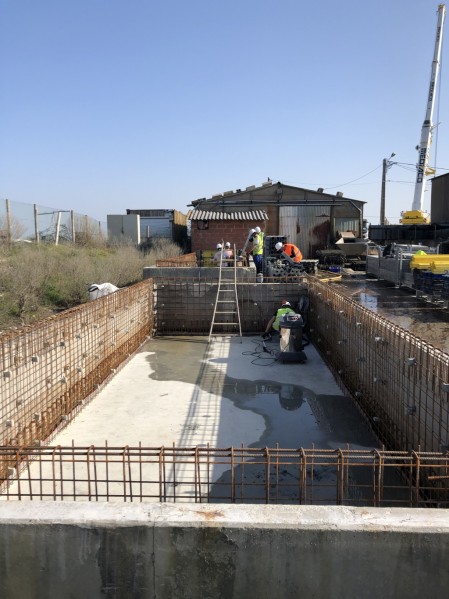

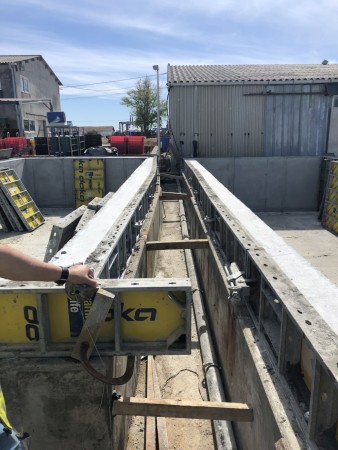

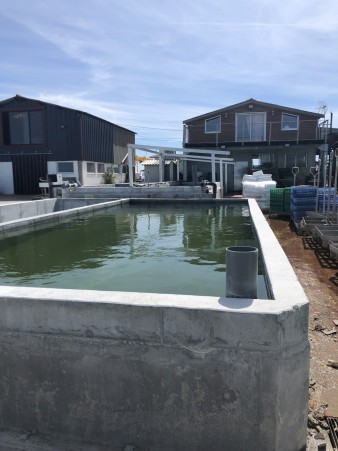

Le Syndicat est Maitre d'Ouvrage sur les travaux de reprise des bassin de Meyran suite à des anciens désordres datant de plusieurs années.
(MAJ des photos au 20 mai 2019)
Le Syndicat Mixte a mené les travaux suivants :

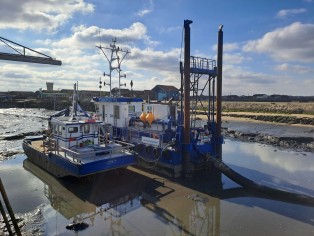

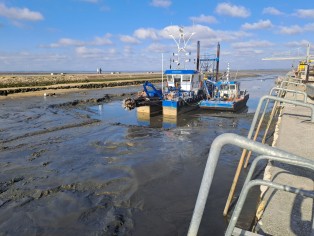

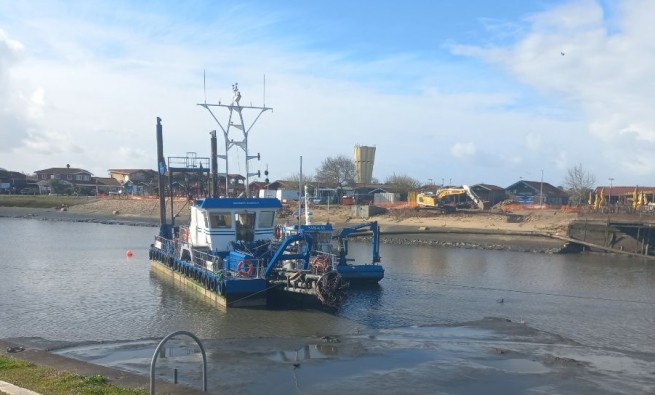

Les travaux préparatoire sde dragage du Port de Gujan et de son chenal d'accès sont finis et le dragage a commencé.
Août 2018 :
Port de La Molle:
l'aménagement du mur de soutenement le long du bassin de cantation est terminé. La voierie a été refaite et une piste cyclable chemine le long du nouvel ouvrage.
Mai 2018 :
Port de Meyran :
l'aménagement de la zone de sécurité permettant le stockage de bateaux est terminé et la zone est aujourd'hui opérationnelle
Avril 2018 :
Port de Larros :
Travaux de démolition d'une cabane
Mars 2018 :
Port de Larros :
Travaux d'intervention sur la voirie du port de Larros Centre
Port de Meyran :
Aménagement d’une zone de sécurité permettant le stockage de bateaux.
Port de Larros
Port de Meyran
Site de La Molle
Février 2018 :
Port de la Barbotière :

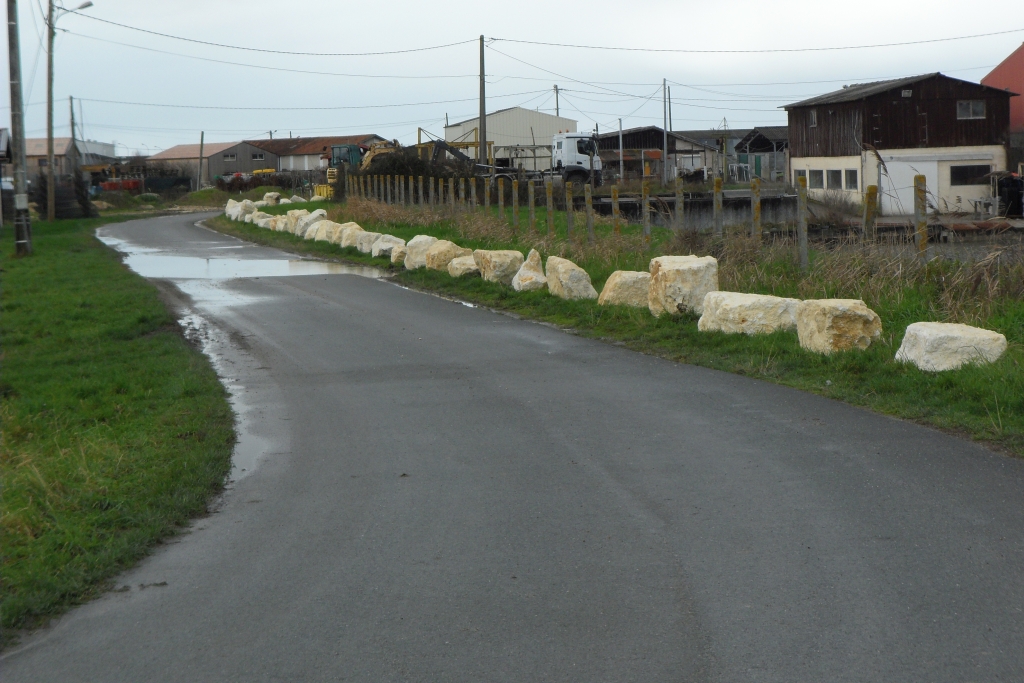

Photos de la mise en place d'enrochements le long de la maline du port de la barbotière pour éviter le stationnement et l'écoulement des fluides des véhicules dans un souci de bonnes analyses d'eau de mer pour les ostréiculteurs.
Le Syndicat Mixte prévoit les travaux suivants :
- Dragage des Ports de Gujan, Larros et Canal
- Construction d'un mur de souténement à La Molle (1er semestre)
Le Syndicat Mixte a menéles travaux suivants :
Remise à la cote du site de la Mole (en vue des futurs dragages)
